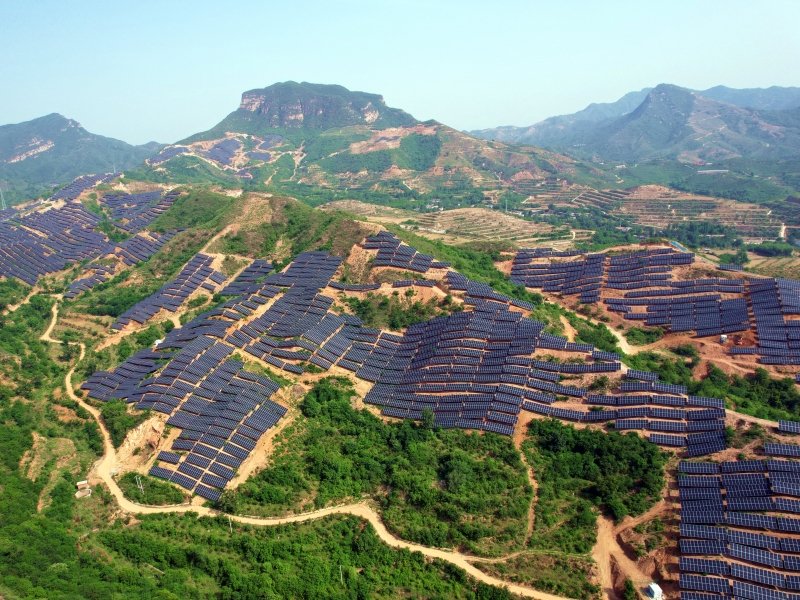

位于太行山脉东麓、石家庄市西部的千年古县—井陉县,公司EPC总承包的河北井陉光伏项目600余名建设者不惧严寒、鏖战正酣,不断刷新“进度条”。近日,项目已顺利完成第四次阶段性并网26兆瓦,累计已完成并网136兆瓦,向全容量并网迈进坚实的一步。

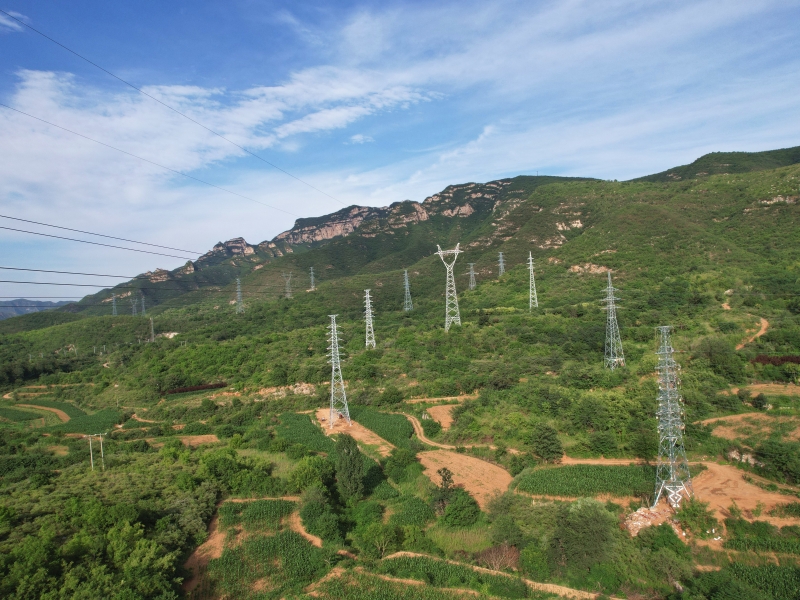

井陉项目是大型山地光伏,场区分布在4个乡镇及26个乡村,地块分散、地质复杂、山体陡峭、施工环保要求高,项目部顶住压力,紧盯节点目标不动摇,紧锣密鼓排工序,合理将光伏区划分6个片区,分片区责任到人,科学合理配置资源;每周召开进度协调会,汇总问题集中讨论,制定严密的解决方案,逐一击破现场难题;成立了征地协调小组,专人与乡镇、村委沟通联系解决征地民事,完成征地约4000亩;管理人员深入踏勘、测绘现场,确定最优道路施工方案后,30余台挖机同步施工,凿山开路,修建道路170条,约100 公里,打通进场主通道,确保各类运输车辆安全顺利通行。
针对山势陡峭、设备运输难,项目部打破传统思维,首次利用索道、无人机等多种方式运输支架和组件,并在作业点设置被动防护网和机械受力支撑桩,全方位保护作业人员及机械施工安全。从基础到组件安装,再到试验调试,各项工序合理衔接,管理人员严格把控安全质量,作业人员严格规范操作流程,密切配合,奋力拼抢,高质量完成一个个节点目标,用汗水与智慧,在昔日荒山上浇灌出一片片蓝色海洋。
