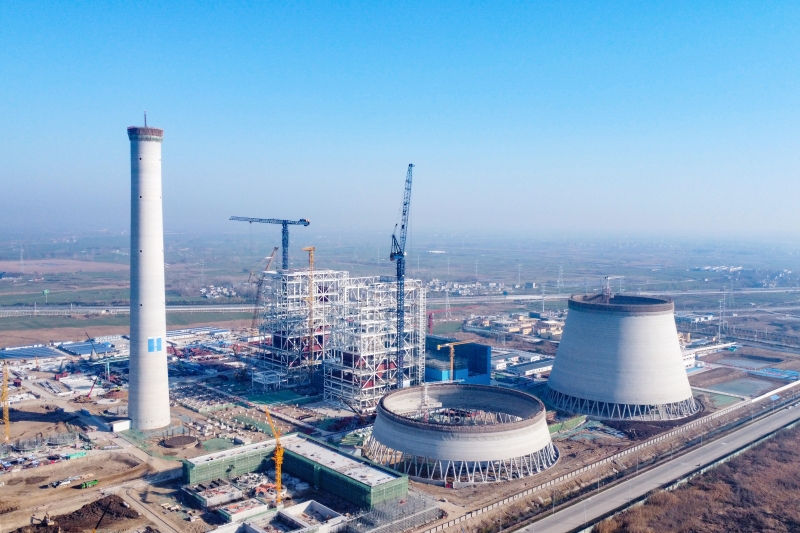

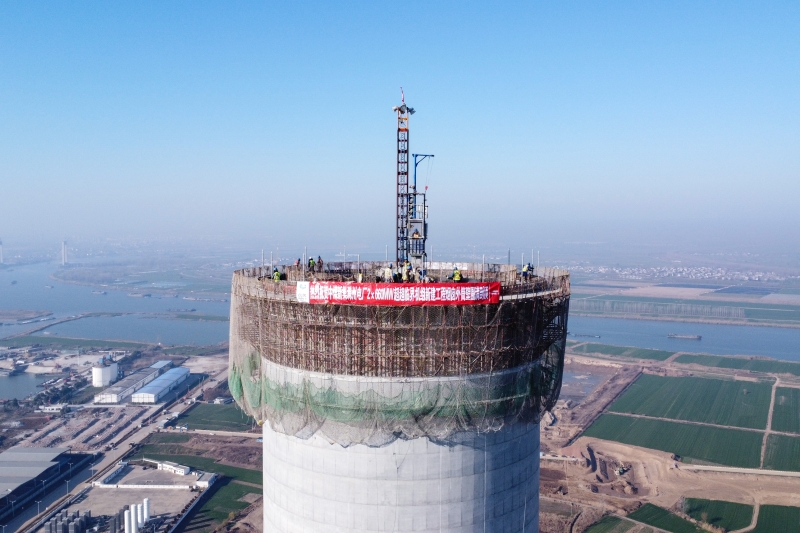

滁州电厂项目烟囱外筒壁到顶

12月16日,公司承建的中煤新集滁州电厂2×660MW超超临界机组新建工程烟囱外筒壁顺利到顶,为后续钢平台安装、钢内筒吊装等作业奠定了坚实基础。

本工程烟囱外筒壁为钢筋混凝土结构,采用三角架翻模施工工艺,高202米,共计135节,累计浇筑混凝土约7070立方米,钢筋用量达1004吨。到顶后的烟囱筒壁外观笔直挺拔、表面平整、色泽均匀,观感质量获业主、监理单位的一致好评。

烟囱主体结构施工程序复杂、专业性强,自2024年5月31日烟囱第一节开始浇筑以来,项目部精心组织、合理安排,在筒壁施工过程中仔细校核半径、检查模板拼缝是否顺直,严格控制烟囱质量工艺。烟塔科管理人员结合现场实际,因地制宜优化施工方案,积极协调配置施工机械,安排人员24小时轮班作业,结合关键节点控制,有效推进工程进度。最终历时199天,圆满完成烟囱优质到顶的既定里程碑目标。
