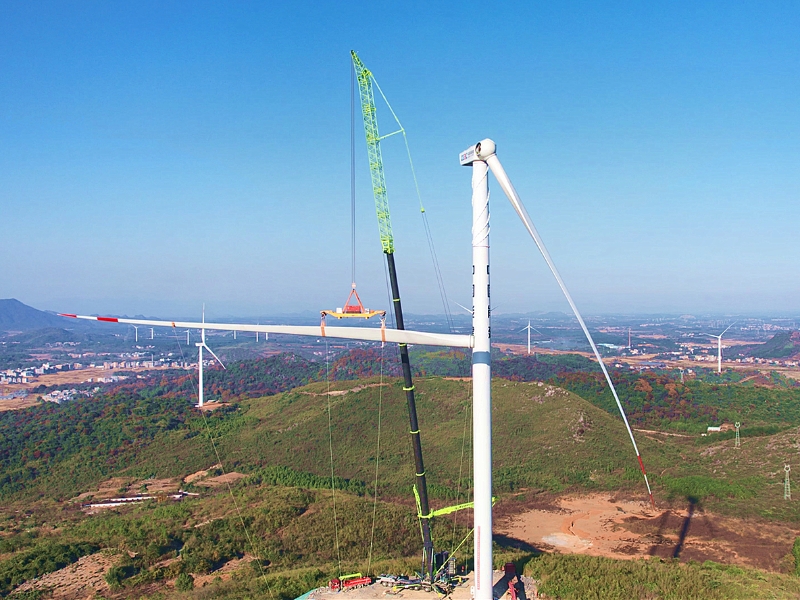

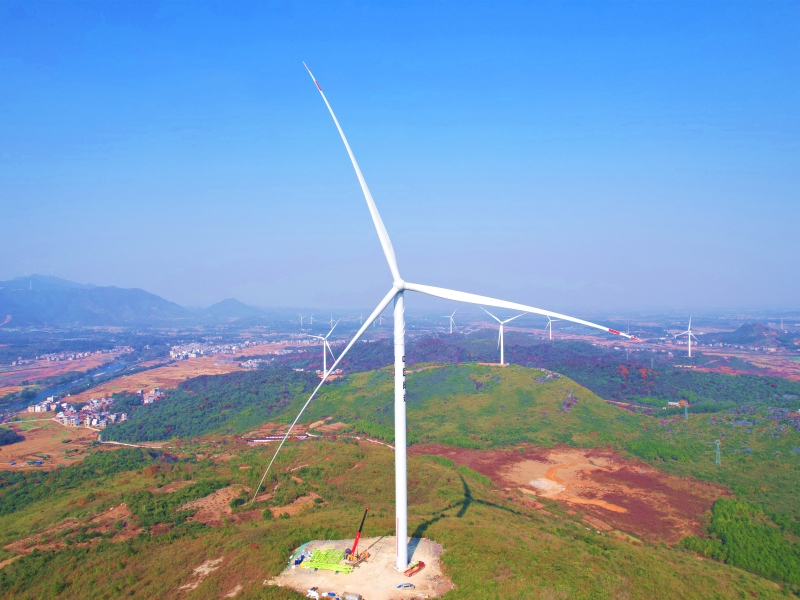

12月17日,公司EPC总承包的湖南江永山井湾100兆瓦风电项目首台风机吊装完成。
项目位于湖南永州江永县河源村,跨越3个自然村,安装10台5兆瓦和8台6.25兆瓦单机容量的风力发电机组。此次吊装风机为F4-4机位,轮毂中心高度115米,叶轮直径200米,机舱121吨,采用1800吨汽车吊吊装。
项目属于大型山地风电,道路崎岖成为大件运输的重难点,项目部提前派人多次勘察进场道路,修建道路16.2公里,并在合理位置设置调转平台。吊装前,管理人员编制《风力发电机组起重吊装专项施工方案》,对作业人员进行安全技术交底,对起重机械、吊索具等进行专项检查,密切关注风速,紧紧抓住低风速的“窗口期”,作业人员分工明确、互相配合,确保首台风机顺利吊装完成。
